На сегодняшний день к сетям подключены энергопринимающие устройства более 180 заявителей.
Ввод в работу нового энергооборудования обеспечит бесперебойное и надежное электроснабжение жителей массива и создаст запас мощности для подключения новых абонентов.

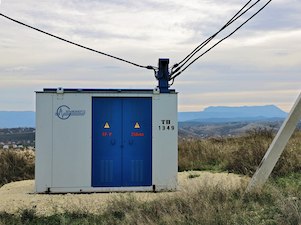

В рамках договоров о технологическом присоединении был реализован комплекс строительно-монтажных работ: смонтировано 20 трансформаторных подстанций напряжением10/0,4 кВ и проложено 22 км кабельных линий электропередачи (ЛЭП) 0,4-10 кВ. Также возведено 23 км воздушных ЛЭП 0,4 кВ, всего установлено 1425 железобетонных опор.
Выполнена реконструкция питающего центра 110 кВ «Петровские высоты» с добавлением двух дополнительных ячеек по 10 кВ для присоединения созданных заходов ЛЭП.
